расчленения операций сборки и сварки из-за сложности трассы. Однако на косогорных участках, где отработаны нолки, а продольные уклоны не превышают 10-12°, применение ноточно-расчлененного способа оправдывается.

На подъемах и спусках более 12-15", на полках, имеющих продольные уклоны и повороты в плане, на участках трассы с большим числом кривых вставок пристыковка последующей трубы или секции возможна только после полной сварки пли по крайней мере обварки двух слоев предыдущего стыка. Трубопровод непрерывно наращивают 1Юследовательной приваркой секции труб, кривых вставок неносредственно по фактически подготовленному профилю и плану траншеи. Гакая технология монтажа обеспечивает наилучшие условия укладки трубопровода без дополнительных доработок траншей.

Применение описанной технологии (непрерывная схема) позволяет выполнить сварочно-монтажные работы при любой конфигурации поперечных и продольных уклонов рельефа но трассе. Схема непрерывного монтажа имеет две основные разновидности: монтаж на бровке и непосредственно в траншее.

В отличие от ноточно-расчлененной технологии, по которой сварочно-монтажные работы ведет бригада из 9-11 человек (5 из них сварщики), при непрерывном наращивании такого числа людей в бригаде не требуется. Обычно бригада состоит из 4-5 человек (один-два сварщика-иотолочника, машинист-трубоукладчик, тракторист или бульдозерист и бригадир-газооезчик). Если но трассе встречаются несложные балочные переходы, то они сооружаются силами двух смежных бригад, а когда требуется большее число техники и людей, объединяются три бригады. Такое маневрирование позволяет вести сварочно-.монтажные работы без недоделок.

При монтаже на продольных уклонах применяется несколько методов: сверху вниз, снизу вверх, а также комбинированный метод. Применение той пли иной схемы монтажа зависит от величины продольного уклона, возможности доставки труб на верх или в 1шз уклона, вида и состояния грунтов поверхности уклона, наличия соответствующих машин и механизмов.

Монтаж снизу вверх осуществляется с доставкой сек-

4* 99



ций на уклон трубоукладчиками и тракторами или лебедками, установленными на верху уклона. При уклоне а<20° и хорошем состоянии грунта, составляющего уклон (или до аапр), целесообразно доставлять трубы или секции из 2-4 труб к месту монтажа тракторами. Трубопровод на уклоне наращивают последовательно. Пристыковку осуществляют при помон1,и одного или двух трубоукладчиков. При уклоне a>aiip также допу-

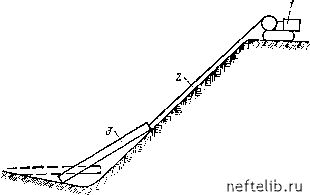

Рис. 31. Схема наращивания трубопровода спи.зу вверх с доставкой труб на уклон трубоукладчнкодг:

/ - трубопровод; 2 - стыкуемая секция; 3 - якорящпП трос; Т - трубоукладчик; Гр -трактор

стимо применение схемы монтажа снизу вверх. При этом возможны два варианта cxe.Mi>i: доставку труб к месту монтажа и монтаж выполняют трубоукладчики и подстрахованные от сползания вниз трубы доставляют па тросах лебедками. Первый вариант схемы показан на рис. 31. Секции труб пли отдельные трубы доставляют к месту монтажа тракторами (одним или двумя) и с помо1Ц1>к) трубоукладчика Т, закрепленного трактором Тр, пристыковывают к трубопроводу. Эта схема исключает сползание трубопровода вниз, вследствие чего центровка стыкуемых труб упрощается. Если трубопровод не имеет поворотов в плане с гнутыми кривыми вставками, его монтируют па бровке транпши. При ведении работы на полке монтаж несколько усложняется. Трактор, транспортирующий секцию снизу вверх, оставляет ее ниже трубоукладчика, секцию закрепляют



от сползания вниз. После двухслойной обварки очередного стыка трубоукладчик спускается к остявленной секции и доставляет ее к месту пристыковки на крюке стрелы.

При монтаже с помощью лебедки секции на уклон доставляют лебедкой, установленной на верху уклона (рис. 32). Длина секций в этом случае может быть значительно больишй, чем в нервом варианте, и опре-


Рис. 32. Схема наращива}1ия трубопровода с доставкой труб на

уклон лебедкой:

/ - лебедка; 2 - трос; 3 - доставляемая секция

деляется тяговым усилием лебедки и условием предохранения секции от пластического изгиба при вытаскивании ее с горизонтального участка на уклон.

Монтаж трубопровода но схеме сверху вниз (рис. 33) может выполняться на любых уклонах. Технология монтажа по этой схеме позволяет выполнить сборку и сварку трубопровода без работающих на уклоне машин и механизмов.

Секции из двух-четырех труб или отдельные трубы доставляют на верх уклона на подготовленную площадку. Первую секцию одним или двумя трубоукладчиками Ti и Т2 опускают в трапшею в начале уклона и закрепляют двумя тросами: от трактора Тр i тросом 1 и от трактора Трг тросом 3. Трактор Тр i, необходимый только на уклонах, где трубы удерживаются от сползания сила.ми трения, нротаскивяет наращиваемый трубопро-
