0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 [ 28 ] 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155

4.4. ТИПОВОЙ ОБЪЕМ РАБОТ

ПО ТЕХНИЧЕСКОМУ ОБСЛУЖИВАНИЮ

Техническое обслуживание (ТО) насосов осуществляется эксплуатационно-ремонтным персоналом НПС.

Для магистральных и подпорных насосов проводятся проверки состояния фланцевых и резьбовых соединений, затяжки фундаментальных болтов; уровня масла в маслобаках, герметичности маслопроводов и вспомогательных трубопроводов; герметичности торцевых уплотнений ротора насоса; затяжки болтовых соединений зубчатой или пластинчатой упругой муфты; равномерности зазора по окружности между втулкой и диафрагмой беспромвального узла, наличия всех болтов и их затяжки; герметичности уплотнения в разделительной стенке между отделениями насосов и электродвигателей (через каждые шесть месяцев).

Кроме того, для подпорных насосов проводятся:

дополнение консистентной смазки Литол 24 в опорно-упорные подшипники насосов НПВ 1 250-60 и НПВ 2500-80;

проверка по маслоуказателю уровня турбинного масла в НПВ 3600-90 и НПВ 5000-120 и восстановление уровня при необходимости;

замена смазки для насосов НПВ 1250-60 и НПВ 2500-80 через каждые 900±50 ч работы, для насосов НПВ 3600-90 и НПВ 5000-120 - через каждые 3000±300 ч;

осмотр резиновых колец втулочно-пальцевой муфты через каждые 7000 ч работы;

полная замена масла в корпусе упорного подшипника, смазка радиального подшипника промежуточного вала и зубчатой муфты насоса Вортингтон 26QL CM/2 через каждые 5000 ч работы.

Устранение обнаруженных неисправностей и дефектов осуществляется при отключенном насосном агрегате и его обесточивании.

Если насосный агрегат находится в состоянии резерва более месяца, то с целью проверки его работоспособности производится кратковременное включение его в работу один раз в месяц и прокрутка ротора не реже 1 раза в 15 дн. с поворотом на 180° для предотвращения прогиба вала насоса.

Для насосов вспомогательных систем осуществляются:

проверка состояния фундаментных болтов, муфты соединения насоса с электроприводом; набивка или замена сальника насоса, смазка подшипников;

подтяжка фланцевых соединений насоса;



проверка герметичности запорной арматуры, трубопроводов, плавности открытия и закрытия задвижек и вентилей;

устранение подтеков и неплотностей маслопроводов, трубопроводов утечки нефти и опорожнения насоса.

4.5. ТИПОВОЙ ОБЪЕМ РАБОТ ПРИ ТЕКУЩЕМ РЕМОНТ

Для магистральных и подпорных насосов проводятся все операции технического обслуживания, а также: подготовка транспортных средств, подъемных механизмов и приспособлений, инструментов; проверка наличия и состояния запасных частей, мест для укладки узлов и деталей насоса; проверка состояния подшипников, торцевых уплотнений, зубчатой и пластинчатой муфт; смена смазки зубчатой муфты; измерение радиальных зазоров во вкладышах подшипников, натяга крышек радиально-упорного подшипника и подшипника скольжения; разборка, дефектация и сборка торцевых уплотнений; вновь устанавливаемые торцевые уплотнения должны пройти обкатку и испытание на стенде БПО (ЦБПО); проверка герметичности стыков крышки с корпусом основных и горизонтальных подпорных насосов, крышки со стаканом вертикальных подпорных насосов; контроль работоспособности и, при необходимости, ремонт системы обогрева элементов картера вертикальных насосов; проверка центровки и подготовка насосного агрегата к пуску; пуск, измерение и анализ рабочих параметров насосного агрегата под нагрузкой.

Для насосов вспомогательных систем выполняются все операции ТО, а также разборка, промывка деталей и узлов, де-фектация и замена изношенных деталей, сборка и монтаж отремонтированного насоса; проверка центровки, пуск и проверка рабочих параметров.

4.6. ПОВОЙ ОБЪЕМ РАБОТ ПРИ СРЕДНЕМ РЕМОНТЕ

При среднем ремонте магистральных и подпорных насосов проводятся все операции текущего ремонта, а также: опорожнение от нефти, вскрытие и разборка насоса; очистка, промывка и визуальный осмотр узлов и деталей; проверка состояния надежности крепления и стопорения втулок вала, ради-ально-упорных подшипников (если вал не меняется); проверка степени износа импеллерных втулок; контроль размеров и технического состояния посадочных и резьбовых поверхностей

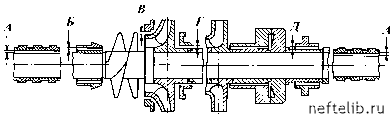

Рис. 4.3. Зазоры в щелевых унлотнениях роторов насосов тина НМ (см. табл. 4.6)

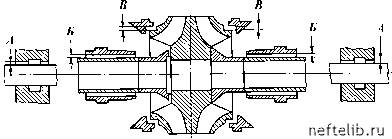

Рис. 4.4. Зазоры в щелевых унлотнениях роторов насосов тина НМ (секционные) (см. табл. 4.7)

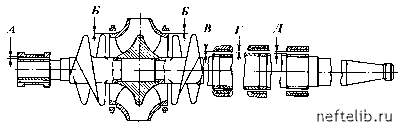

Рис. 4.5. Зазоры в щелевых унлотнениях роторов насосов тина НПВ

вала, лопаток и дисков рабочего колеса, при необходимости ремонт или замена; измерение радиальных зазоров в щелевых уплотнениях рабочего колеса и, в случае превышения нормативных значений, указанных на рис. 4.3-4.5 и в табл. 4.64.9, замена уплотнительного кольца или восстановление размеров элементов щелевого уплотнения; дефектоскопия вала (если срок ее проведения совпадает с временем выполнения среднего ремонта); замена паронитовых прокладок между крышкой и корпусом насосов.




0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 [ 28 ] 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155
