0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 [ 122 ] 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155 156 157 158 159 160 161 162 163 164 165 166 167 168 169 170 171 172


---" Рабочий ход

Рис. 6.4. Схема разработки полок на склонах поперечными проходами бульдозера

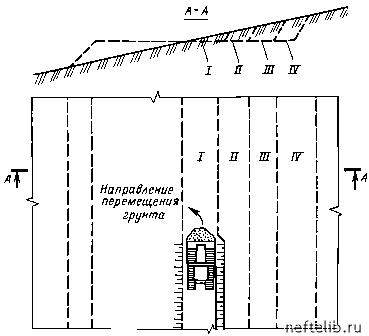

Рис. 6.5. Схема разработки полок на склонах продольными проходами бульдозера:

1-1V - призмы разработанного грунта



его необходимо якорить бульдозером или трактором. Окончательная доработка и планировка полки производится бульдозером.

При устройстве полок и рытье траншеи в горной местности рыхление неразборной скалы можно осуществлять тракторными рыхлителями или буровзрывным способом. Рыхле-

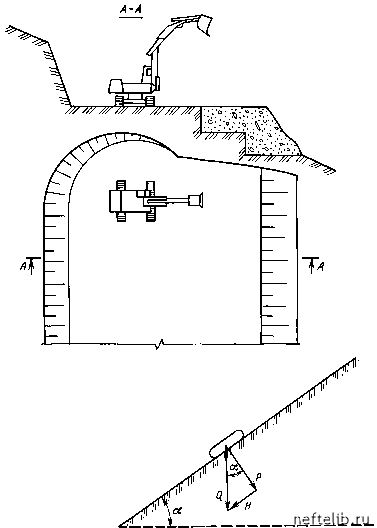

Рис. 6.6. Схема разработки полок экскаватором

Рис. 6.7. Схема проверки устойчивости машин на скольжение



ние скальных грунтов следует выполнять взрывами шпуровых зарядов, исключающих возможность появления трещин в породах, прилегающих к месту взрыва. Масса допустимого эквивалентного заряда одновременно взрываемой группы одиночных шпуровых зарядов должна определяться проектом производства работ.

Применение массовых взрывов на выброс для образования полок не допускается.

Способы бурения шпуров и скважин, а также методы заряжания и взрывания зарядов при устройстве полок в горных районах и траншей на полках аналогичны способам, применяемым при разработке траншей в скальных грунтах на равнинной местности.

Земляные работы по разработке траншей на полках должны вестись с опережением вывозки труб на трассу.

Траншеи на полках в мягких грунтах и сильновыветриваю-щихся скальных породах должны разрабатываться одноковшовыми и роторными экскаваторами без рыхления.

На участках с плотными скальными грунтами перед разработкой траншеи грунт рыхлят взрывным способом. Рыхление скальных грунтов взрывами шпуровым методом производят одновременно под траншеи для нефтепровода и кабеля связи (при необходимости). Траншею под кабель связи разрабатывают после засыпки нефтепровода.

Крутизна откосов траншей в скальных грунтах устанавливается проектом.

При производстве взрывных работ по устройству траншей и полок для вторых ниток трубопроводов массу зарядов следует назначать с учетом сейсмического воздействия на действующий трубопровод.

Землеройные машины при разработке траншей должны перемещаться по тщательно спланированной полке, при этом одноковшовые экскаваторы, оборудованные обратной лопатой, могут перемещаться так же, как и при сооружении траншей в скальных грунтах на равнинной местности, по настилу из металлических или деревянных щитов.

Отвал грунта из траншеи должен размещаться у бровки откоса полувыемками, с правой стороны полки по ходу разработки траншеи. Если отвал грунта располагается в зоне проезда, то грунт планируют по полке и утрамбовывают бульдозерами.

При работе в скальных грунтах на продольных уклонах более 10° устойчивость экскаваторов должна проверяться на скольжение (сдвиг) (рис. 6.7). Предельное состояние, при ко-




0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 [ 122 ] 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155 156 157 158 159 160 161 162 163 164 165 166 167 168 169 170 171 172
