0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 [ 61 ] 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155 156 157 158 159 160 161 162 163 164 165 166 167 168 169 170 171 172

разна газовая резка; при необходимости повторного использования по назначению (для транспортировки жидкости) в небольших объемах для собственных нужд - механическаяя резка труборезными установками, обеспечивающими одновременно частичную подготовку фаски для последующей сварки; при наличии по трассе вблизи демонтируемого участка нефтепровода наземных сооружений (ВЛ, воздушной линии связи, блок-боксов систем телемеханики, КТП, надземных участков трубопроводов, линейной арматуры и т.п.) - газовая и механическая резка; в остальных случаях - резка взрывом. Последний вид резки выполняют чаще всего в траншее, кроме случая, когда демонтируемый нефтепровод уложен рядом с действующим. Это позволяет избежать воздействия на наземные сооружения.

В общем виде демонтаж нефтепровода осуществляется в следующем порядке:

разработка приямков для пропуска троллейных подвесок трубоукладчиков под нефтепроводом;

расстановка трубоукладчиков с соблюдением технологических параметров для данного диаметра нефтепровода и подъем начального участка, монтаж очистной машины перед трубоукладчиками;

подсыпка бульдозером из отвала минерального грунта в траншею при резке труб в траншее для обустройства на ее дне земляных опор-перемычек с габаритами, достаточными для обеспечения принятого способа резки труб; при резке труб над траншеей - засыпка траншеи минеральным грунтом с устройством по верху траншеи земляных опор достаточных габаритов или укладкой деревянных лежек; при резке труб, выносимых за пределы траншеи с укладкой на лежки, - засыпка траншеи минеральным грунтом с устройством (при необходимости) грунтовых опор для предотвращения сползания трубопровода в траншею (рис. 3.16,

3.17);

подъем, очистка и укладка демонтируемого участка нефтепровода путем одновременного перемещения трубоукладчиков соблюдением технологических параметров;

резка демонтируемого участка нефтепровода на отдельные трубы или секции;

погрузка, транспортировка и выгрузка секций труб в местах складирования;

очистка трассы от загрязнения при непредвиденном стоке с трубы остатков нефти или промывочной жидкости;

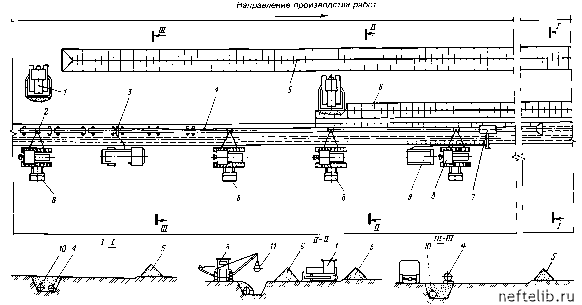

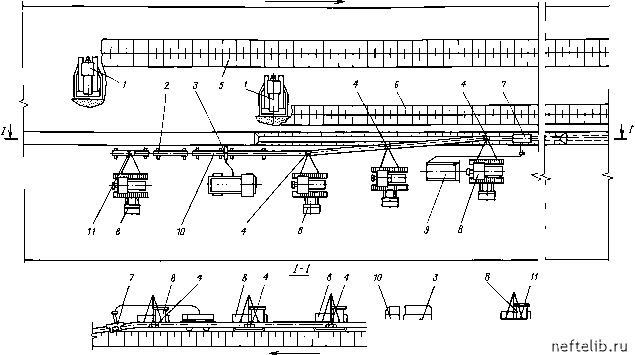

Рис. 3.16. Принципиальная схема демонтажа участка нефтепровода:

1 - бульдозер; 2 - клещевой захват; 3 - труборезная установка; 4 - демонтируемый нефтепровод; 5 - отвал почвенно-растительного слоя грунта; 6 - отвал минерального грунта; 7 - очистная машина; 8 - кран-трубоукладчик; 9 - передвижная электростанция; 10 - вновь проложенный нефтепровод; 11 - троллейная подвеска



Направление производства ра5от


Направление производства равот .




0 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 [ 61 ] 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114 115 116 117 118 119 120 121 122 123 124 125 126 127 128 129 130 131 132 133 134 135 136 137 138 139 140 141 142 143 144 145 146 147 148 149 150 151 152 153 154 155 156 157 158 159 160 161 162 163 164 165 166 167 168 169 170 171 172
